Graus de Orçamento de Obras: Do Estimativo ao Analítico

Antes de qualquer construção sair do papel, uma pergunta inevitável surge: quanto vai custar essa obra? A resposta, no entanto, não é tão simples quanto parece. O valor final depende…

Antes de qualquer construção sair do papel, uma pergunta inevitável surge: quanto vai custar essa obra? A resposta, no entanto, não é tão simples quanto parece. O valor final depende de uma série de fatores técnicos, mercadológicos e de planejamento. É aí que entram os diferentes graus de orçamento, fundamentais para garantir decisões assertivas ao longo das diversas fases do empreendimento.

No contexto da engenharia civil, o orçamento de obras não é um documento único e imutável. Ele evolui conforme o projeto avança, passando por etapas de estimativa, prévia análise e detalhamento minucioso, de acordo com o nível de informação disponível e o objetivo da tomada de decisão.

Compreender os diferentes graus de orçamento é essencial tanto para profissionais da construção quanto para investidores e gestores públicos ou privados. Isso porque, quando bem aplicado, cada tipo de orçamento contribui para reduzir riscos, aumentar a previsibilidade financeira e otimizar recursos durante todo o ciclo de vida do projeto.

Neste artigo, você vai entender o que são os graus de orçamento, como eles se diferenciam entre si e em que momento devem ser utilizados para garantir precisão e eficiência na gestão de obras.

O que são os graus de orçamento

Os graus de orçamento representam os diferentes níveis de detalhamento e precisão utilizados para prever os custos de uma obra, de acordo com o estágio de desenvolvimento do projeto. Eles permitem que o planejamento financeiro acompanhe a maturidade técnica do empreendimento, ajustando-se à medida que mais informações e definições se tornam disponíveis.

Na prática, significa que um orçamento feito no início de um projeto – quando ainda se tem poucas definições técnicas – será, naturalmente, mais genérico e aproximado. Já em fases mais avançadas, quando há desenhos executivos, memoriais descritivos completos e cronogramas definidos, o orçamento ganha corpo e precisão, tornando-se uma ferramenta poderosa de gestão.

Segundo referências técnicas como Mattos (2006) e Vilela Dias (2010), os principais graus de orçamento são:

  • Estimativa de Custo – Utilizada nas fases iniciais, com base em indicadores médios, como o CUB/m².
  • Orçamento Preliminar – Elaborado com base em anteprojetos e levantamentos parciais, com maior nível de detalhamento.
  • Orçamento Analítico – Também conhecido como orçamento executivo, é o mais completo e preciso, baseado em quantificações e composições unitárias.

Cada grau tem suas características, aplicações e limitações. Escolher o tipo certo para cada momento é essencial para garantir a viabilidade técnica e financeira da obra, além de cumprir com requisitos legais em licitações e financiamentos.

Estimativa de Custo

A estimativa de custo é o grau mais simples e inicial do orçamento de obras. Seu objetivo é fornecer uma visão preliminar do valor do investimento, ainda em fases onde o projeto executivo não está disponível ou sequer iniciado. Por ser baseada em dados genéricos e projeções estatísticas, é utilizada para análises de viabilidade econômica, elaboração de estudos iniciais e tomadas de decisão preliminares.

Quando usar a estimativa de custo?

Este tipo de orçamento é indicado em momentos como:

  • Avaliação da viabilidade financeira de um projeto;
  • Apresentações iniciais a investidores ou agentes financiadores;
  • Planejamento estratégico de empreendimentos imobiliários ou obras públicas;
  • Estudos de larga escala, como infraestrutura urbana, antes da definição de escopo.

Características da estimativa

  • Baixo nível de detalhamento técnico;
  • Alto grau de incerteza;
  • Fonte baseada em índices médios (ex: CUB, SINAPI, custos históricos);
  • Rápida elaboração;
  • Usada apenas como referência preliminar, e nunca como base de contratação.

Ferramentas comuns

A principal ferramenta usada na estimativa de custo é o CUB/m² – Custo Unitário Básico, calculado pelos Sindicatos da Indústria da Construção Civil (Sinduscon) de cada estado. Além dele, também são utilizados:

  • Preços médios por tipologia (ex: edifício residencial, galpão industrial);
  • Bancos de dados de custos referenciais (ex: SINAPI, TCPO);
  • Projeções com base em empreendimentos similares já executados.

Exemplo prático

Imagine que se deseje avaliar o custo de uma escola com 1.200 m² de área construída. Suponha que o CUB da categoria padrão adotada na região seja R$ 2.400,00/m². A estimativa inicial do custo total seria:

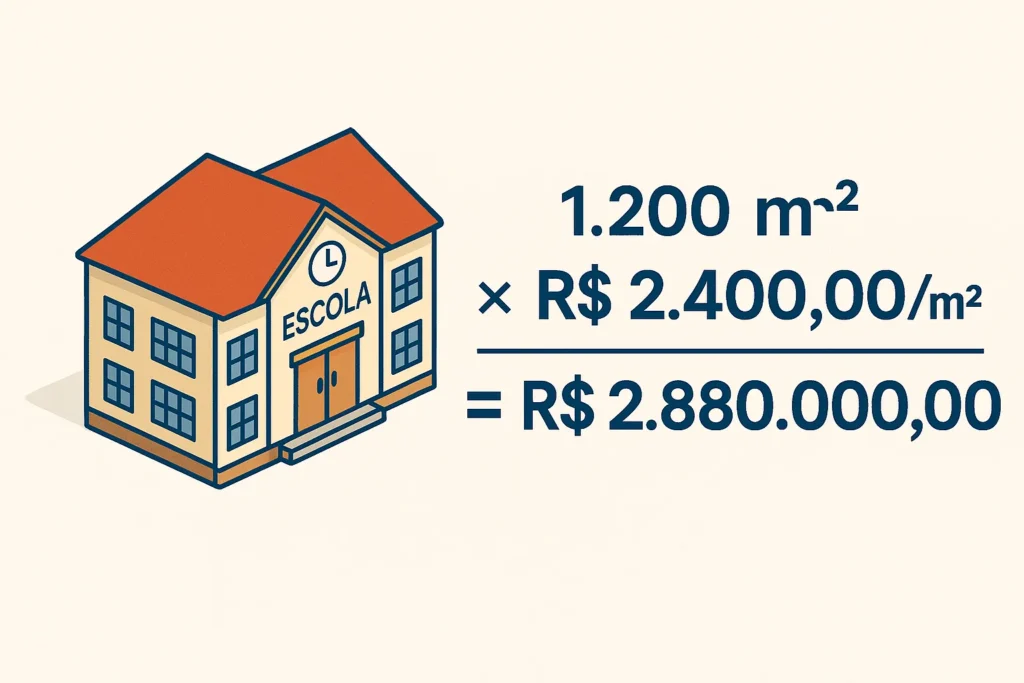

Ilustração de uma escola com cálculo de estimativa de custo usando CUB por metro quadrado

Esse valor não considera peculiaridades do projeto, como fundações especiais, acabamentos diferenciados ou custos com licenciamento e mobilização.

Orçamento Preliminar

O orçamento preliminar é um avanço em relação à estimativa de custo. Ele já considera um nível razoável de desenvolvimento do projeto, com base em um anteprojeto ou projeto básico, e fornece uma previsão mais confiável para planejamento e análise de viabilidade econômica.

Essa etapa é essencial para a tomada de decisões mais concretas, definição de fontes de financiamento, estudos de retorno do investimento e preparação para processos licitatórios (em obras públicas) ou contratuais (no setor privado).

Quando utilizar o orçamento preliminar?

  • Na transição entre o estudo de viabilidade e o projeto executivo;
  • Para simulações de alternativas de projeto (custos por tipologia construtiva);
  • Na definição do orçamento-base para processos de licitação ou financiamento;
  • Como prévia do orçamento detalhado, para ajustes estratégicos.

Características do orçamento preliminar

  • Utiliza levantamentos parciais de quantitativos;
  • Considera insumos reais com base em composições simplificadas;
  • Pode adotar critérios padronizados de medição e pagamento;
  • Nível intermediário de detalhamento técnico;
  • Margem de erro menor que a estimativa (entre ±15% e ±25%).

Estrutura básica

O orçamento preliminar normalmente é estruturado a partir de:

  • Listas parciais de serviços e insumos;
  • Planilhas modelo (como do SINAPI, TCPO ou base própria da empresa);
  • Aplicação de BDI estimado;
  • Inclusão de custos indiretos básicos e contingências.

Exemplo prático

Imagine uma obra de edificação com anteprojeto definido. O engenheiro realiza um levantamento parcial dos quantitativos de fundação, estrutura e alvenaria. Utilizando composições de preços de referência, chega-se aos seguintes dados:

  • Fundação: R$ 300.000,00
  • Estrutura: R$ 420.000,00
  • Alvenaria: R$ 180.000,00
  • BDI aplicado (25%): R$ 225.000,00

Total estimado: R$ 1.125.000,00

Esse valor é mais confiável do que o da estimativa inicial e permite decisões estratégicas como: “Vale a pena avançar para o projeto executivo com esse custo base?”

Orçamento Analítico (ou Executivo)

O orçamento analítico, também conhecido como orçamento executivo, é o grau mais completo e preciso de orçamentação de obras. Elaborado com base em projetos totalmente desenvolvidos, ele detalha todos os custos da construção a partir de levantamentos quantitativos completos, composições de preços unitários (CPU) e pesquisa de mercado atualizada.

Esse tipo de orçamento é utilizado para a contratação da obra, definição do investimento final, elaboração do cronograma físico-financeiro e controle de custos durante a execução.

Quando aplicar o orçamento analítico?

  • Em obras com projeto executivo concluído;
  • Na fase de contratação com empreiteiras ou terceiros;
  • Para fins de auditoria, licitação pública ou financiamento bancário;
  • No acompanhamento e controle do custo real da obra.

Características do orçamento analítico

  • Alto nível de detalhamento técnico;
  • Baseado em levantamento quantitativo completo;
  • Utiliza composições de custos próprias ou bases como SINAPI, TCPO, SICRO;
  • Aplica BDI calculado item a item;
  • Considera encargos sociais, impostos, logística, perdas e reaproveitamentos;
  • Possui margem de erro reduzida (±5% a ±10%).

Estrutura típica

O orçamento analítico é estruturado por meio das seguintes etapas:

  1. Levantamento quantitativo completo (memorial e plantas);
  2. Montagem das composições de preços unitários (CPU);
  3. Aplicação de custos diretos (mão de obra, materiais, equipamentos);
  4. Cálculo de custos indiretos (administração local, canteiro, mobilização);
  5. Determinação do BDI e aplicação sobre os custos diretos;
  6. Elaboração de planilha orçamentária detalhada.

Exemplo prático simplificado

Para uma obra de pequeno porte, o orçamento analítico da etapa de alvenaria pode conter:

  • Quantitativo: 5.000 m²
  • Composição CPU (por m²):
    • Mão de obra: R$ 18,00
    • Material: R$ 22,00
    • Equipamentos: R$ 2,00
    • Total CPU: R$ 42,00
  • BDI: 25% → R$ 10,50
  • Preço final por m²: R$ 52,50
  • Custo total da alvenaria: R$ 262.500,00

Esse valor será incorporado ao orçamento total e serve como base real para contratação e execução. A precisão desse tipo de orçamento é essencial para evitar aditivos, atrasos e prejuízos.

Comparativo entre os graus de orçamento

Compreender as diferenças entre os tipos de orçamento é fundamental para utilizar cada um no momento certo do ciclo de vida do projeto. Para facilitar essa visualização, preparamos um quadro comparativo com os três principais graus de orçamento de obras:

Tabela Comparativa: Estimativa × Orçamento Preliminar × Orçamento Analítico

CritérioEstimativa de CustoOrçamento PreliminarOrçamento Analítico (Executivo)
ObjetivoAvaliação inicial da viabilidadeApoiar decisões técnicas e financeirasBase para execução, contratação e controle
Base técnicaÍndices médios (CUB, SINAPI, histórico)Anteprojeto e levantamento parcialProjeto executivo, quantitativos completos
Nível de detalhamentoBaixoMédioAlto
Precisão esperada± 30% ou mais± 15 a 25%± 5 a 10%
Aplicações comunsEstudos iniciais, viabilidadePlanejamento, orçamento-base de propostasExecução, controle e licitação pública
Tempo de elaboraçãoRápidoIntermediárioElevado
Necessita projeto executivo?NãoNãoSim
Inclui composições de preços?NãoParcialmenteSim, detalhadas
Uso em licitaçõesNão recomendadoSim, em fase preparatóriaSim, obrigatório para orçamento-base

Destaques práticos

  • Estimativa é ideal para dizer “vale ou não vale a pena iniciar esse projeto?”
  • Orçamento preliminar ajuda a tomar decisões técnicas e financeiras antes do projeto executivo.
  • Orçamento analítico define com precisão quanto vai custar a obra e é obrigatório em licitações e contratos.

Os graus de orçamento de obras não são apenas classificações técnicas — eles refletem a maturidade do projeto e a responsabilidade das decisões que estão por vir. Cada um tem sua função: enquanto a estimativa fornece uma noção inicial de viabilidade, o orçamento preliminar sustenta escolhas estratégicas, e o orçamento analítico garante segurança técnica, contratual e financeira.

Utilizar o grau de orçamento correto no momento adequado evita erros graves, como aditivos não planejados, estouros de orçamento, atrasos e até inviabilidade do empreendimento. Em obras públicas, a definição adequada do orçamento-base é essencial para transparência, legalidade e controle externo. No setor privado, contribui diretamente para a lucratividade e a competitividade da empresa.

Profissionais e organizações que dominam essas etapas se destacam no mercado por sua eficiência, previsibilidade e capacidade de tomada de decisão sólida. Afinal, uma obra bem orçada desde o início é meio caminho andado para uma entrega bem-sucedida.

📌 Ao planejar sua próxima obra, pergunte-se: “Estou usando o grau de orçamento certo para este momento do projeto?”

Referências bibliográficas

  • DIAS, Paulo Roberto Vilela. Engenharia de Custos: Uma Metodologia de Orçamentação para Obras Civis. 8. ed. Rio de Janeiro: Autor, 2003.
  • MATTOS, Aldo Dórea. Como Preparar Orçamentos de Obras: Dicas para Orçamentistas, Estudos de Caso, Exemplos. São Paulo: Editora Pini, 2006.
  • MATTOS, Aldo Dórea. Planejamento e Controle de Obras. São Paulo: Editora Pini, 2010.
  • MONTAGNA, Talita. Práticas de Orçamento e Planejamento de Obras. Indaial: UNIASSELVI, 2021.
  • HELBER, Macedo. A Practical Guide to Cost Engineering. London: Routledge, 2023.

Continue se Informando

Siga nosso perfil no Instagram @orcamentoemobras e acompanhe dicas práticas, infográficos técnicos e conteúdos exclusivos toda semana.

Acesse também nosso site: www.orcamentoemobras.com , lá você encontra outros artigos da série Guia Completo de Orçamento de Obras!
